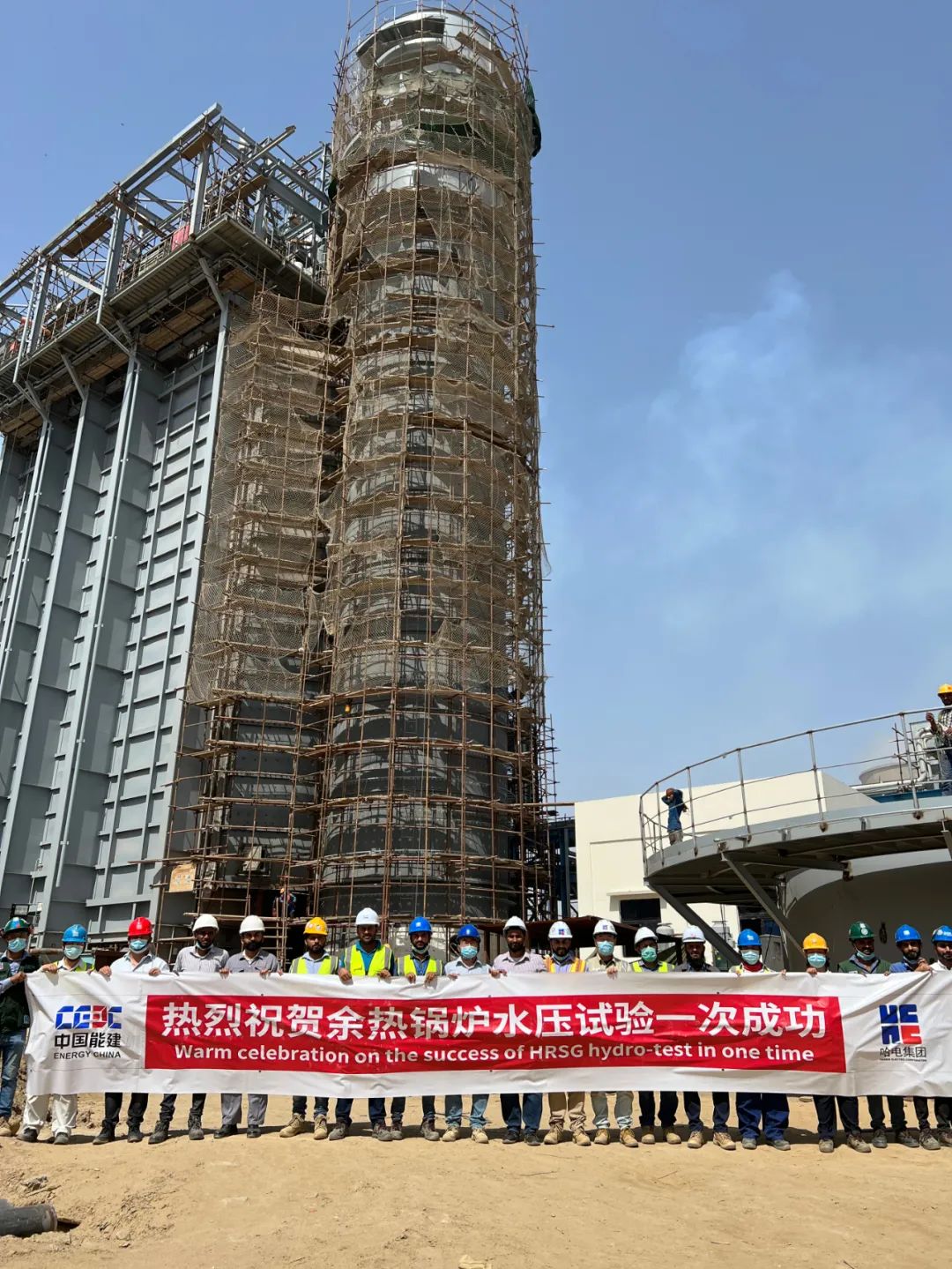

巴基斯坦外地时间3月29日,游艇会yth206官方网集团国际公司承建的巴基斯坦滨佳胜三期团结循环电站项目1号余热锅炉吹管及2号余热锅炉水压试验顺遂完成。同日完成项目两大概害节点,为后续1号机整套满负荷运行打下了坚实基础,也标记着2号余热锅炉本体装置取得了阶段性胜利。 吹管是电站投运前的主要试运办法之一,其目的是为了扫除在制造至装置历程中存留在过、再热器系统及蒸汽管道中的种种杂物,避免运行历程中对机组造成损伤,并提高机组的清静性和经济性、改善运行时代的蒸汽品质。为清静顺遂完成1号余热锅炉和四大管道的吹管事情,滨佳胜三期项目团队与业主起劲相同,包管原水和自然气等资源供应。同时与各个分包单位起劲配合,建设吹管试运指挥部,包管在吹管时代第一时间解决可能泛起的突发问题。项目团队充分借鉴其他团结循环项目的吹管履历,本次吹管方法接纳一连吹扫。在准备阶段,与各主机供应商充分相同手艺细节,大大缩短了高压、中压、低压系统的吹管时间。 在1号机组举行热态调试的同时,项目团队紧抓2号机组施工进度。锅炉水压试验是锅炉装配后以压力水所举行的强度与密封性试验。团结1号余热锅炉的水压试验履历,项目团队提前与外地政府、业主、监理及ASME认证职员充分相同、策划,将锅炉外部四大管道的水压试验包括在本次2号余热锅炉水压试验规模内,阻止对四大管道单独举行试验。在起劲推动2号余热锅炉和四大管道焊接进度的同时,项目团队严酷把控焊接质量,整体质量受到各方一致一定。在各方全程见证下,2号余热锅炉高压系统、中压系统和低压系统水压试验均一次乐成。 继3月14日1号燃机燃烧和3月18日首次并网后,项目团队又在同日迎来两大概害节点,极大鼓舞了项目团队士气。现在,巴基斯坦新冠疫情形势严肃,外地清静形势禁止乐观,项目团队成员大部分已在现场奋战一年以上。面临挑战,项目团队不畏难题,同心协力,获得巴基斯坦KE业主的高度评价。接下来,项目团队将继续起劲奋战,尽快完成1号机组满负荷发电目的,同时全力推动2号机组施工进度。
